Сколько стоит монтаж распределительных щитов на промышленном объекте: от чего зависит цена

Промышленный электромонтаж · Распределительные щиты

Стоимость монтажа распределительных щитов нельзя определить только по количеству шкафов. Цена зависит от конструкции оборудования, количества силовых и контрольных подключений, условий установки и согласованного объёма проверок перед включением.

Для промышленного заказчика важно рассчитать весь необходимый объём работ. Щит может быть установлен на основание, но ещё не подключён к кабельным линиям. А подключённый ГРЩ может требовать настройки защит, проверки блокировок и испытаний. Эти этапы имеют разную трудоёмкость и должны быть определены до согласования стоимости.

Короткий ответ: цену монтажа электрощитов рассчитывают по схемам, спецификации, данным о кабелях и условиям объекта. Универсальная расценка «за один щит» не отражает стоимость подключения многосекционного ГРЩ, ВРУ или силового шкафа.

Что входит в стоимость монтажа электрощита

В зависимости от проекта и договора расчёт может включать перемещение оборудования к месту установки, монтаж секций, соединение транспортных частей, подключение силовых и контрольных кабелей, маркировку и проверку выполненных соединений.

Прокладку кабельных линий, подготовку оснований, демонтаж существующего оборудования, электрические испытания и пусконаладку необходимо учитывать явно. Они могут входить в общий объём подрядчика или выполняться отдельными участниками. Это существенно влияет на итоговый бюджет.

Стоимость оборудования

Корпус, аппараты, шины, заводская сборка, комплектация и поставка. Эти затраты следует отделять от стоимости работ на объекте.

Стоимость работ на объекте

Установка, соединение секций, внешние подключения и согласованные проверки. Объём определяется фактической задачей, а не только заводской комплектацией щита.

Основные факторы цены монтажа распределительных щитов

ФакторЧто влияет на стоимостьДанные для расчёта
Конструкция щита Количество секций, масса, габариты, способ крепления и транспортное разделение Спецификация, чертежи общего вида, документация изготовителя
Силовые подключения Количество кабелей, сечения и материал жил, параллельные линии и доступ к выводам Однолинейная схема, кабельный журнал, схемы подключений
Контрольные цепи Управление, сигнализация, блокировки и внешние связи Принципиальные схемы, перечень сигналов и схема внешних соединений
Готовность электрощитовой Маршрут перемещения, основания, кабельные каналы и доступ к месту монтажа План помещения, фотографии и сведения о готовности объекта
Режим выполнения работ Допустимые отключения, сменность, ограничения доступа и поэтапное переключение нагрузок График работ и условия эксплуатирующей организации
Испытания и ПНР Состав измерений, настроек и функциональных проверок Проектные требования и согласованный объём наладки

Количество секций и сложность установки

Установка небольшого навесного щита и монтаж напольного многосекционного ГРЩ требуют разных операций. Для ГРЩ оценивают разгрузку и перемещение секций, установку в проектное положение, выравнивание, закрепление и соединение транспортных частей.

Необходимо заранее выяснить, как оборудование поступит на объект: собранным блоком или отдельными секциями. Конструкция межсекционных соединений, комплектность крепежа и порядок сборки определяются документацией изготовителя. Недостающие элементы могут потребовать дополнительных закупок и изменить сроки работ.

Количество кабелей и сечение жил

Число отходящих присоединений не всегда равно числу подключаемых кабелей. Одно присоединение может включать несколько параллельных кабельных линий. Каждый кабель требует ввода, разделки, оконцевания, размещения и подключения.

На трудоёмкость влияют материал и сечение жил, тип кабеля, направление ввода, конструкция контактных выводов и доступное пространство внутри шкафа. Наконечники и соединительные элементы должны соответствовать кабелю и выводам оборудования.

Пример без условных цен. Два щита имеют одинаковое число отходящих линий. В первом подключаются одиночные кабели небольшого сечения. Во втором — несколько параллельных силовых кабелей на каждом присоединении. Количество линий одинаковое, но объём оконцевания и подключения различается. Поэтому одинаковая цена «за линию» без уточнения состава кабелей может дать ошибочный бюджет.

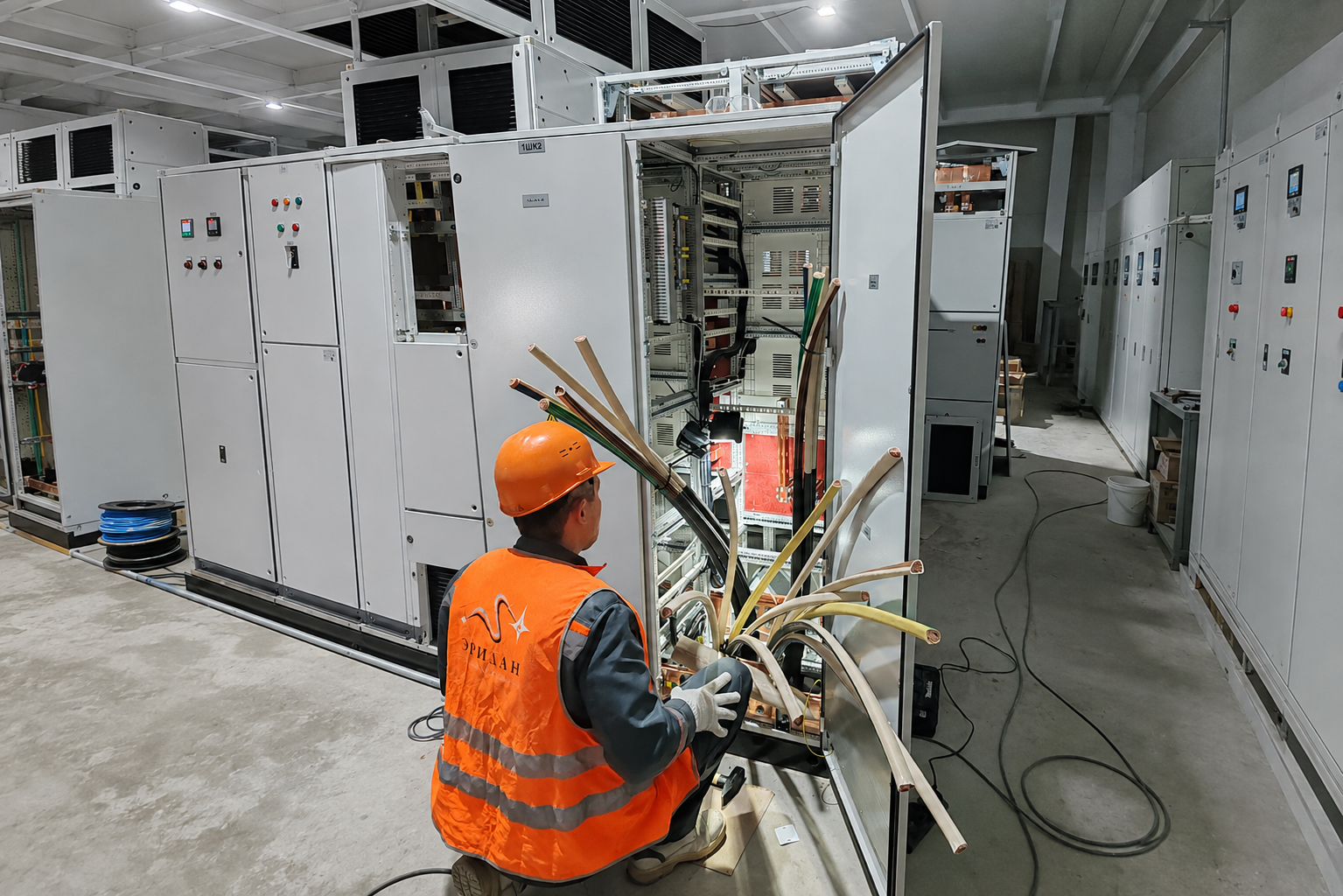

Иллюстрация к расчёту стоимости монтажа распределительных щитов и электрощитового оборудования
При расчёте учитывают конструкцию оборудования, силовые подключения и контрольные цепи.

Управление, сигнализация и блокировки

Помимо силовых цепей, ГРЩ и ВРУ могут иметь цепи управления аппаратами, сигнализацию положения и аварий, межсекционные блокировки, связи с АВР и диспетчеризацией. Такие подключения добавляют монтажные операции и объём последующих проверок.

Однолинейная схема показывает структуру силового распределения, но обычно не содержит всех контрольных соединений. Для точного расчёта нужны принципиальные схемы, схемы внешних подключений и описание предусмотренных функций. Подключение цепей и проверку алгоритмов следует учитывать как отдельные операции.

Готовность помещения и маршрут перемещения

Оборудование должно пройти от места разгрузки до проектного положения. До расчёта проверяют размеры дверных проёмов, повороты маршрута, перепады отметок и возможность применения средств перемещения. Для тяжёлых секций учитывают допустимые нагрузки на конструкции по проектным данным.

Если основания, кабельные каналы или трассы не готовы, монтаж может разделиться на несколько этапов. Повторная мобилизация, дополнительное перемещение оборудования и ожидание смежных работ способны увеличить затраты. Фотографии помещения и сведения о его готовности помогают определить эти условия заранее.

Работа в действующей электроустановке

Монтаж нового оборудования в подготовленной электрощитовой и замена щита на работающем предприятии отличаются по организации работ. Во втором случае необходимо учитывать отключения, допуски, порядок переключений и взаимодействие с эксплуатационным персоналом.

Ограниченные периоды отключения, ночные смены и поэтапное переключение потребителей могут повышать стоимость. Возможность сохранить питание части нагрузок зависит от схемы и согласованных решений. Её нужно оценить до обещания выполнить работы без остановки технологического процесса.

Испытания и пусконаладочные работы

Стоимость монтажа ГРЩ и ВРУ зависит также от того, какой результат должен передать подрядчик. Установленный шкаф, подключённое оборудование и система после согласованных испытаний и ПНР — разные объёмы работ.

В зависимости от проекта и оборудования могут потребоваться электрические измерения, настройка аппаратов защиты, проверка управления, сигнализации, блокировок и алгоритмов АВР. Конкретный состав определяют по проекту, документации изготовителя и программе работ.

Заводские проверки не заменяют проверку внешних подключений и взаимодействия оборудования на объекте. При этом монтажнику не следует произвольно изменять заводскую конструкцию щита: необходимые изменения согласовывают с ответственными за техническое решение.

Чем отличается расчёт монтажа ГРЩ, ВРУ и распределительного щита

ГРЩ — главный распределительный щит

Особое значение могут иметь количество секций, вводные подключения, шинные связи, секционирование и взаимодействие аппаратов. Для расчёта нужны сведения о транспортном разделении и сборке.

ВРУ — вводно-распределительное устройство

Учитывают питающие и отходящие линии, узел учёта при его наличии, защитные и контрольные цепи. Итоговый объём зависит от исполнения, схемы и состава присоединений.

Для распределительного щита, питающего группы оборудования, существенны количество отходящих кабелей, их характеристики, способ установки и наличие управления. При этом наименование устройства само по себе не определяет сложность: компактный шкаф с большим числом внешних сигналов может требовать значительного объёма подключений.

Какие данные нужны для расчёта стоимости монтажа электрощитов

  1. Однолинейная схема: вводы, секции, отходящие присоединения и основные характеристики оборудования.
  2. Спецификация щитов: типы, количество, габариты, масса и состав секций.
  3. Кабельный журнал: марки, сечения и количество кабелей, включая параллельные линии.
  4. План электрощитовой: размещение оборудования, кабельные вводы и маршрут перемещения.
  5. Схемы контрольных цепей: управление, сигнализация, блокировки и внешние связи.
  6. Условия объекта: регион, готовность помещения, ограничения доступа и допустимые отключения.
  7. Требуемый результат: состав монтажа, испытаний, пусконаладки и передаваемой документации.

Если оборудование уже приобретено, полезно приложить его документацию и фотографии фактической комплектации. Если поставка ещё планируется, для первичного обсуждения используют проектную спецификацию и доступные сведения изготовителя.

Можно ли рассчитать монтаж без полного проекта

Начать можно с имеющейся схемы, спецификации, фотографий и описания технической задачи. Инженер определит, каких сведений не хватает для расчёта и выполнения работ.

При неполных данных оценка будет предварительной. В предложении следует обозначить принятые допущения: количество кабелей, готовность основания, комплектность оборудования и предполагаемый состав проверок. Изменение этих условий может потребовать пересчёта.

Что помогает избежать пересчёта: согласовать исходные данные до начала работ. Если для монтажа отсутствуют необходимые схемы или проектные решения, сначала следует подготовить документацию, достаточную для выполнения задачи.

Как снизить затраты без упрощения необходимых работ

  • Подготовить место установки: завершить основания, обеспечить доступ и освободить маршрут перемещения.
  • Проверить комплектность поставки: наличие межсекционных соединений, крепежа и документации изготовителя.
  • Согласовать кабельные вводы: проверить совместимость расположения кабелей с конструкцией и положением щитов.
  • Свести работы в согласованный график: обеспечить готовность кабелей и смежных систем, сократить повторные выезды.
  • Заранее определить отключения: согласовать доступное время работ с эксплуатацией и производством.

Экономия здесь достигается за счёт подготовки и согласования участников. Исключение необходимых подключений, проверок или документации уменьшает объём предложения, но не решает задачу готовности системы к работе.

Частые вопросы о стоимости монтажа щитов

Можно ли назвать цену по фотографии электрощита?

Фотография помогает оценить исполнение и условия установки, но не показывает весь объём подключений. Для расчёта нужны сведения о кабелях, схемах и требуемых проверках. По фотографии можно начать обсуждение задачи.

Сборка электрощита входит в стоимость монтажа?

Это зависит от согласованного объёма. Изготовление и заводская сборка, соединение транспортных секций на объекте и подключение внешних кабелей — разные операции. В предложении нужно указать, какие из них выполняет подрядчик.

Почему цена подключения двух одинаковых щитов различается?

Могут различаться кабели, количество параллельных линий, внешние контрольные цепи, доступ к оборудованию и условия отключения. Одинаковый корпус не означает одинаковую трудоёмкость монтажа.

Испытания и ПНР входят в цену монтажа ГРЩ?

Их включение необходимо согласовать. В расчёте определяют, кто выполняет измерения, настройки и функциональные проверки, а также какие документы передаются после завершения работ.
